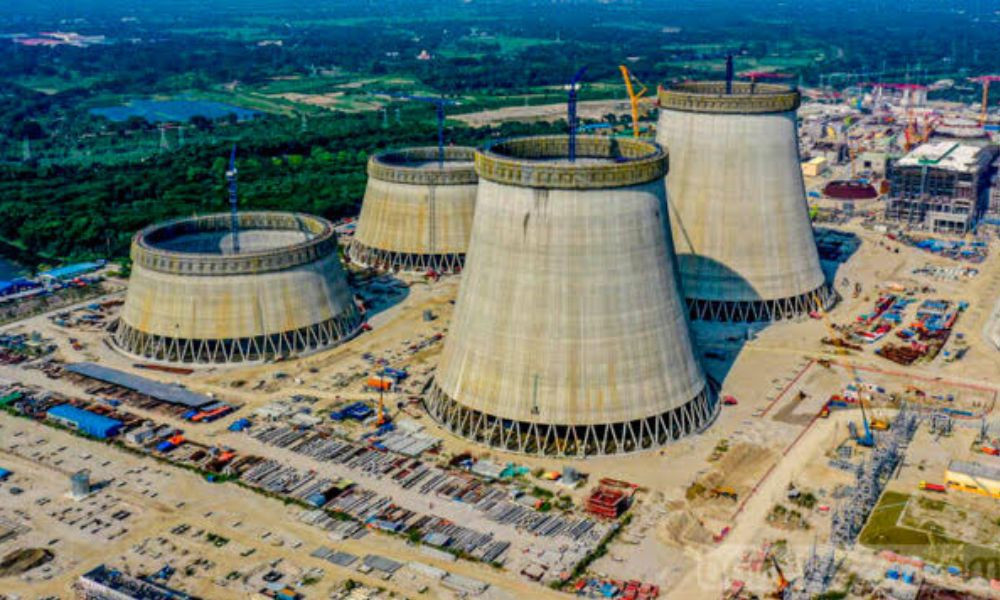

দেশের প্রথম পারমাণবিক বিদ্যুৎকেন্দ্র রূপপুরের ১ নম্বর ইউনিটে জ্বালানি (ইউরেনিয়াম) লোডিংয়ের পর পরীক্ষামূলক কার্যক্রমের সময় একটি কারিগরি ত্রুটি দেখা দিয়েছে। এর ফলে কেন্দ্রটির পরীক্ষামূলক কার্যক্রম সাময়িকভাবে বন্ধ রয়েছে। তবে কারিগরি এই বিচ্যুতি নিয়ে আতঙ্কিত বা বিভ্রান্ত হওয়ার কোনো কারণ নেই বলে জানিয়েছে কেন্দ্রটির পরিচালনাকারী প্রতিষ্ঠান নিউক্লিয়ার পাওয়ার কোম্পানি বাংলাদেশ লিমিটেড (এনপিসিবিএল)।
সংস্থাটির জানিয়েছে, বাণিজ্যিক উৎপাদনে যাওয়ার আগে এ ধরনের ক্ষুদ্র ত্রুটি শনাক্ত ও সংশোধন করা কমিশনিং প্রক্রিয়ার স্বাভাবিক এবং বাধ্যতামূলক অংশ।
সম্প্রতি সামাজিক যোগাযোগমাধ্যম ও কিছু গণমাধ্যমে রূপপুর পারমাণবিক বিদ্যুৎ কেন্দ্র কার্যক্রম শুরুর আগেই গুরুতর কারিগরি ত্রুটির কারণে বন্ধ হয়ে গেছে—এমন দাবি প্রচারিত হলে জনমনে উদ্বেগ সৃষ্টি হয়। তবে এসব তথ্যকে বিভ্রান্তিকর ও বাস্তবতাবিবর্জিত বলে উল্লেখ করে দৃঢ়ভাবে প্রত্যাখ্যান করেছেন এনপিসিবিএলের ব্যবস্থাপনা পরিচালক ড. জাহেদুল হাসান।
সোমবার গণমাধ্যমের সঙ্গে আলাপকালে তিনি বলেন, ‘নিরাপত্তাই আমাদের সর্বোচ্চ অগ্রাধিকার। এ বিষয়ে কোনো ধরনের আপসের সুযোগ নেই। কিছু মহলের প্রচারিত বিকৃত ও বিভ্রান্তিকর তথ্য অযথা জনমনে উদ্বেগ সৃষ্টি করছে, যার সঙ্গে প্রকৃত পরিস্থিতির কোনো মিল নেই।’
ড. জাহেদুল হাসান জানান, কেন্দ্রটি বাণিজ্যিক উৎপাদনে যাওয়ার আগে আন্তর্জাতিক পরমাণু শক্তি সংস্থা (আইএইএ) এবং বাংলাদেশ পরমাণু শক্তি নিয়ন্ত্রণ কর্তৃপক্ষের তত্ত্বাবধানে আন্তর্জাতিক মানদণ্ড অনুসারে একাধিক নিরাপত্তা ও কার্যকারিতা পরীক্ষা সম্পন্ন করা হয়। এসব পরীক্ষায় সামান্য বিচ্যুতি শনাক্ত হওয়া বরং নিরাপত্তা ব্যবস্থার কার্যকারিতারই প্রমাণ।
তিনি আরো বলেন, সেকেন্ডারি সার্কিটে ৮.১ মেগাপাস্কাল (এমপিএ) চাপে পরিচালিত ‘লিক-টাইটনেস টেস্ট’ একটি বাধ্যতামূলক ও নিয়মিত পরীক্ষা, যা প্রতিবার কেন্দ্র শাটডাউন অবস্থা থেকে অপারেশনাল অবস্থায় যাওয়ার সময় সম্পন্ন করা হয়। পারমাণবিক ও বিদ্যুৎ উৎপাদন শিল্পে এটি আন্তর্জাতিকভাবে স্বীকৃত একটি প্রচলিত প্রক্রিয়া।
বিষয়টি নিয়ে ঢাকা বিশ্ববিদ্যালয়ের অধ্যাপক ও পরমাণু বিজ্ঞানী শফিকুল ইসলাম বলেন, ‘জ্বালানি লোডিং বা কমিশনিং পর্যায়ে এ ধরনের ক্ষুদ্র কারিগরি বিষয় শনাক্ত হওয়া অস্বাভাবিক নয়। কোনো বড় ধরনের নিরাপত্তা ঝুঁকি থাকলে প্ল্যান্ট শাটডাউন করতে হয়। বর্তমান পরিস্থিতি সে ধরনের নয় এবং এটিকে নেতিবাচকভাবে উপস্থাপনেরও কোনো কারণ নেই।’
বিজ্ঞান ও প্রযুক্তিমন্ত্রী ফকির মাহবুব আনাম বলেন, ‘বিদ্যুৎ কেন্দ্রের নিরাপত্তা নিশ্চিত করাই সরকারের সর্বোচ্চ অগ্রাধিকার। রূপপুর প্রকল্পকে ৮ মাত্রার ভূমিকম্প ও সুনামির মতো প্রাকৃতিক দুর্যোগ মোকাবিলায় সক্ষম করে গড়ে তুলতে নিরাপত্তা ব্যবস্থায় প্রায় ১ বিলিয়ন মার্কিন ডলার বিনিয়োগ করা হয়েছে।’
তিনি আরো জানান, প্রথম প্রকল্পের সফল বাস্তবায়নের ওপর ভিত্তি করে রূপপুরে আরো দুটি নতুন ইউনিট স্থাপনের পরিকল্পনা রয়েছে। দীর্ঘমেয়াদে পারমাণবিক বিদ্যুৎ দেশের জ্বালানি নিরাপত্তা নিশ্চিত করার পাশাপাশি অন্যান্য অনেক জ্বালানি উৎসের তুলনায় অধিক সাশ্রয়ী হবে বলেও তিনি মন্তব্য করেন।
প্রকল্প সূত্রে জানা গেছে, রূপপুর পারমাণবিক বিদ্যুৎ কেন্দ্রের দুটি ইউনিটের মোট উৎপাদন সক্ষমতা ২ হাজার ৪০০ মেগাওয়াট। প্রথম ইউনিটে গত ২৮ এপ্রিল জ্বালানি লোডিং সম্পন্ন হয়েছে এবং বর্তমানে কমিশনিং কার্যক্রম চলছে। দ্বিতীয় ইউনিটের নির্মাণ ও প্রস্তুতিমূলক কাজও দ্রুতগতিতে এগিয়ে যাচ্ছে। পরিকল্পনা অনুযায়ী, ২০২৭ সালের জানুয়ারিতে প্রথম ইউনিট থেকে প্রায় ১ হাজার ১০০ মেগাওয়াট বিদ্যুৎ জাতীয় গ্রিডে যুক্ত হওয়ার কথা রয়েছে। একই বছরের জুনে দ্বিতীয় ইউনিটে জ্বালানি লোডিং কার্যক্রম শুরু হবে এবং সেপ্টেম্বরে দুটি ইউনিট থেকে সম্মিলিতভাবে প্রায় ২ হাজার ২০০ মেগাওয়াট বিদ্যুৎ জাতীয় গ্রিডে সরবরাহ করা সম্ভব হতে পারে।
